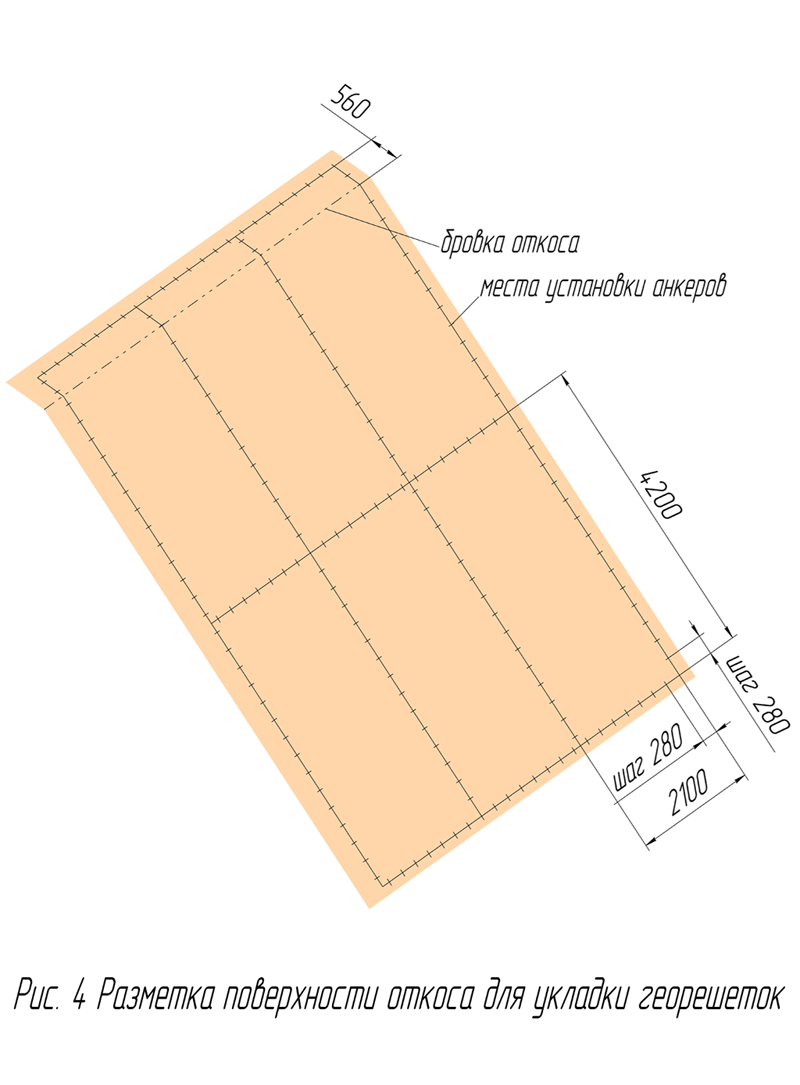

Разметка поверхности откоса для укладки георешетки
Что делают при разметке
Выравнивание и уплотнение
До разметки поверхность откоса выравнивают и уплотняют. Промоины и просадки засыпают, растительность, камни и мусор убирают — решётка должна лечь на плотное основание без пустот.
Разметка зоны укладки
Размечают границы, в которых будут лежать секции. Разметка задаёт положение первой секции: от неё монтаж потом ведут вправо и влево.
Линии под монтажные анкеры
По контуру первой секции отмечают места монтажных анкеров. Именно на них секцию будут растягивать, поэтому шаг отметок должен совпадать с ячейками решётки.
Зазор под крайние ячейки
Важная деталь следующего этапа, которую задаёт разметка: анкеры забивают не до конца — между концом загнутой части анкера и поверхностью грунта оставляют зазор 50–100 мм. В этот зазор потом заводят крайние ячейки решётки, а у стыка — крайние ячейки сразу двух соседних секций.
В сложных грунтово-гидрологических условиях под решёткой укладывают защитный слой или обратный фильтр из геотекстиля. Это делают до разметки, чтобы отметки не потерялись при раскатке полотна.
